L'opération en quelques chiffres
  • 0,3 km de cours d'eau concerné
  • 0,5 ha de terrasses alluviales remobilisables par la Payre
  • 2 bras secondaires reconnectés
  • 80 mètres linéaire de merlon arasés
  • 1500 m3 de sédiments réinjectés en secteur incisé
Modalités d'exécution
  • Travaux réalisés en Août 2022 ;
  • Montant : 20 000 € ;
  • Financement : 50% Agence de l'eau - 10% Département 07 - 40% SMCR ;
  • Entreprise : Pierroan TP
Les opérations visées par ce dernier ont pour objectif de décorseter le cours de la Payre et d’accompagner le transit sédimentaire en intervenant sur les zones en aggradation au droit d’ouvrages de franchissement. Ces travaux visent à l’amélioration de la qualité des habitats, à restaurer l’espace cours d’eau, à l’amélioration du transit sédimentaire, à la non aggravation du risque d’inondation ainsi qu’à limiter les impacts sur les ouvrages d’arts induits par l’enfoncement du lit de la Payre.

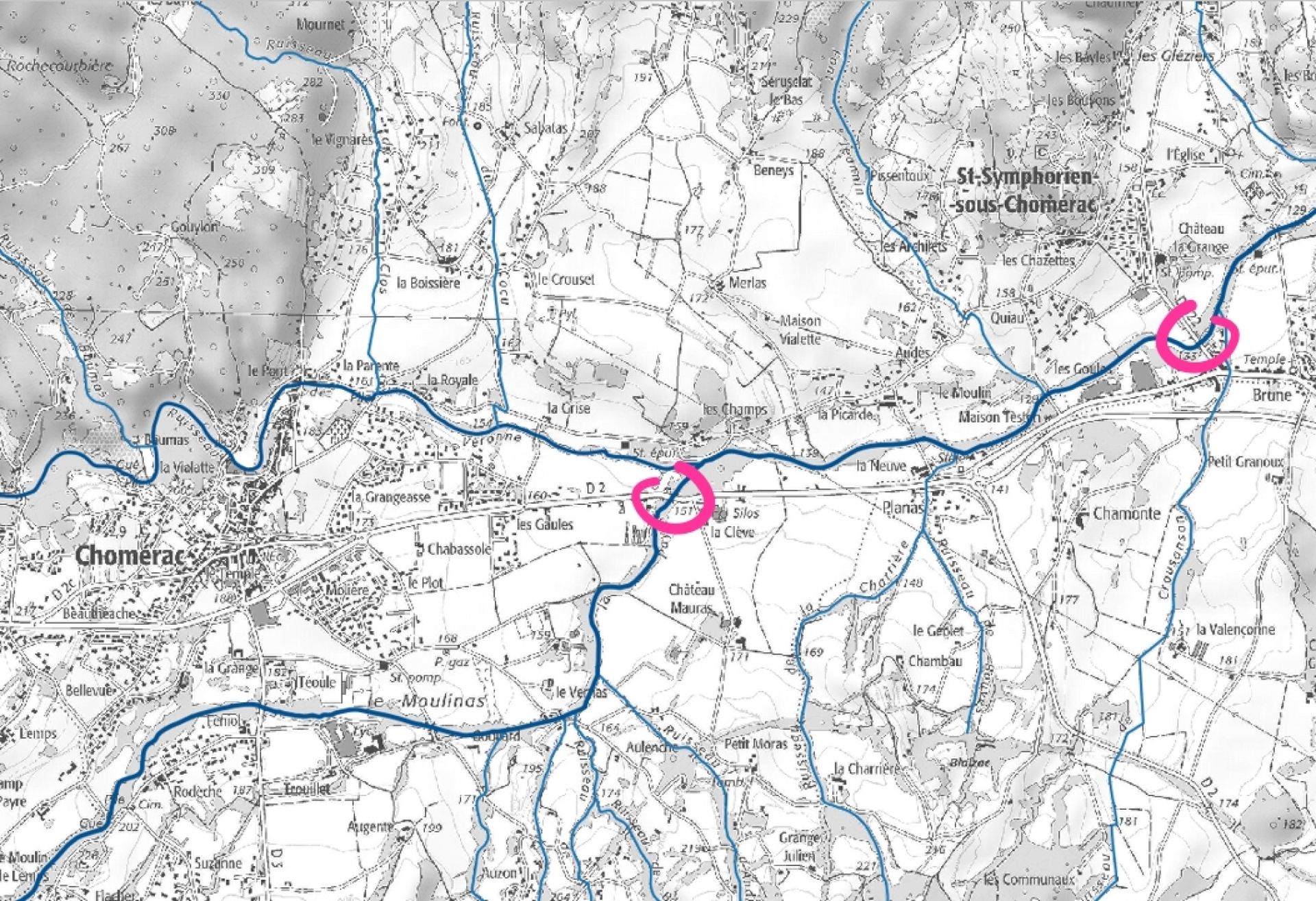

localisation
localisation
IMG_20220630_105757
IMG_20220630_105757
Amont du pont de Brune - Avant travaux
IMG_20220711_173619
IMG_20220711_173619

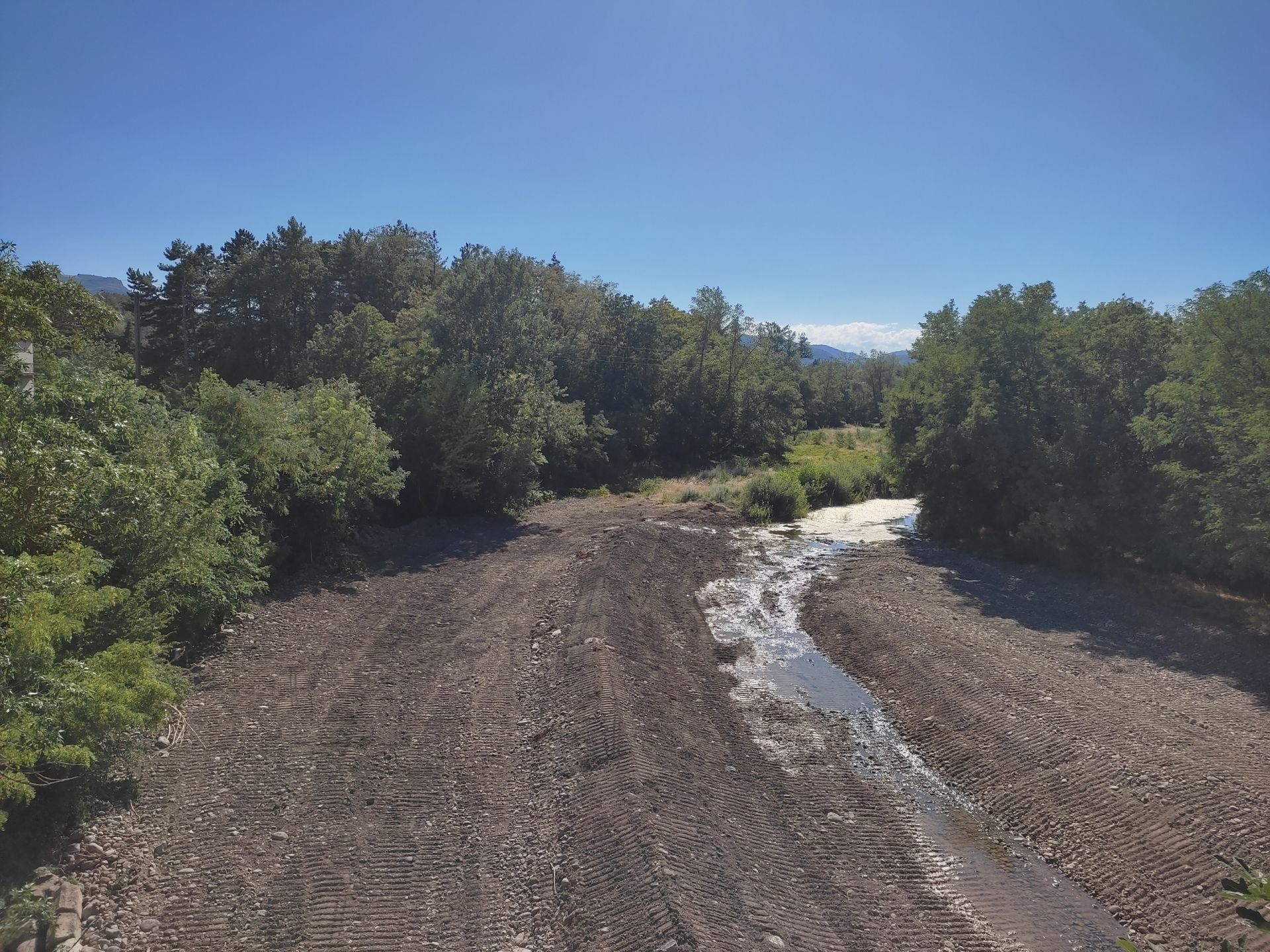

Amont du pont de Brune - Après travaux
IMG_20220630_100453
IMG_20220630_100453
Aval du pont de Brune - Avant travaux
IMG_20220711_142550
IMG_20220711_142550

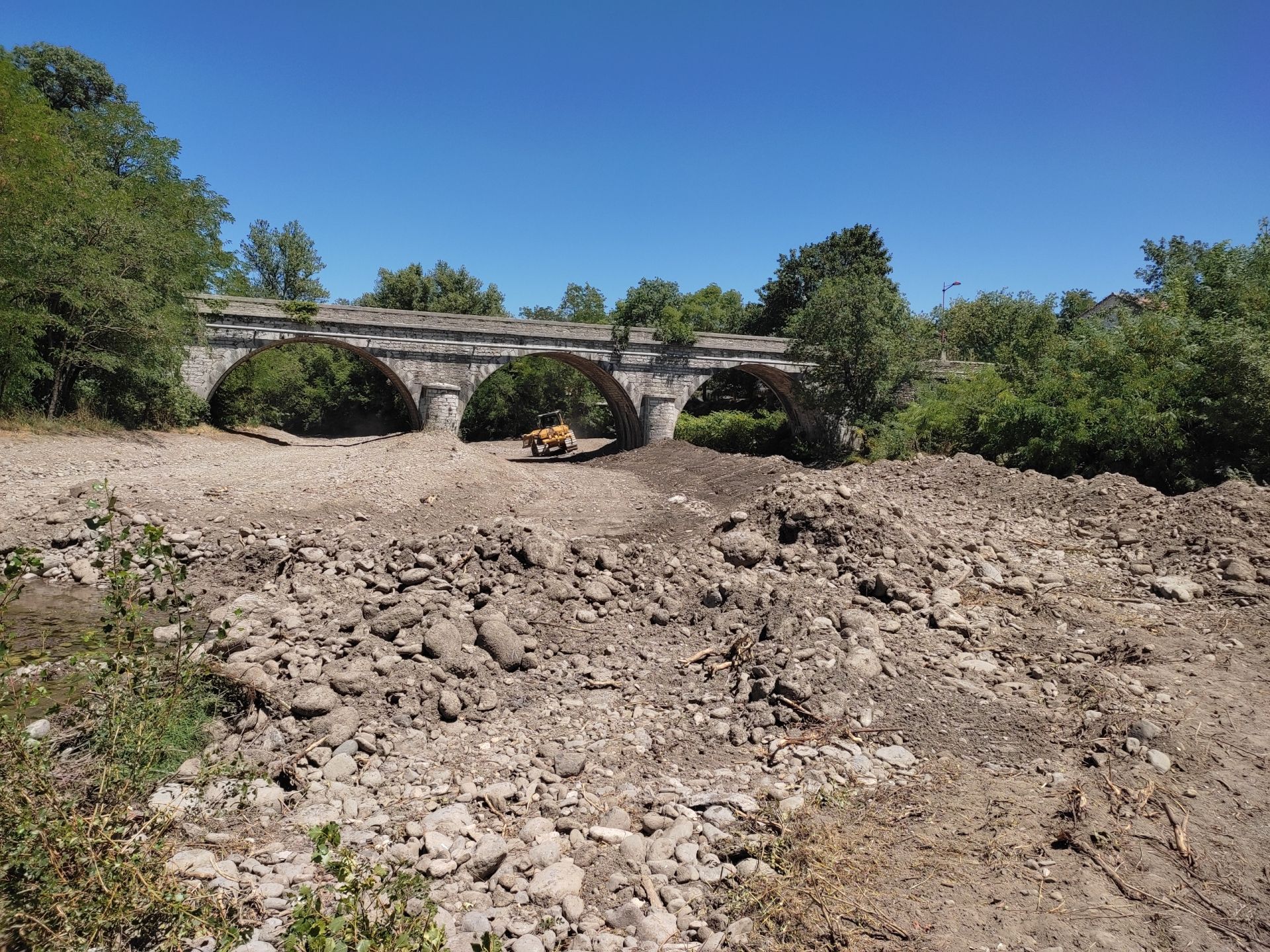

Aval du pont de Brune - Après travaux
IMG_20220304_141230
IMG_20220304_141230
Aval du pont de la Clève - Avant travaux
20220819_154218
20220819_154218

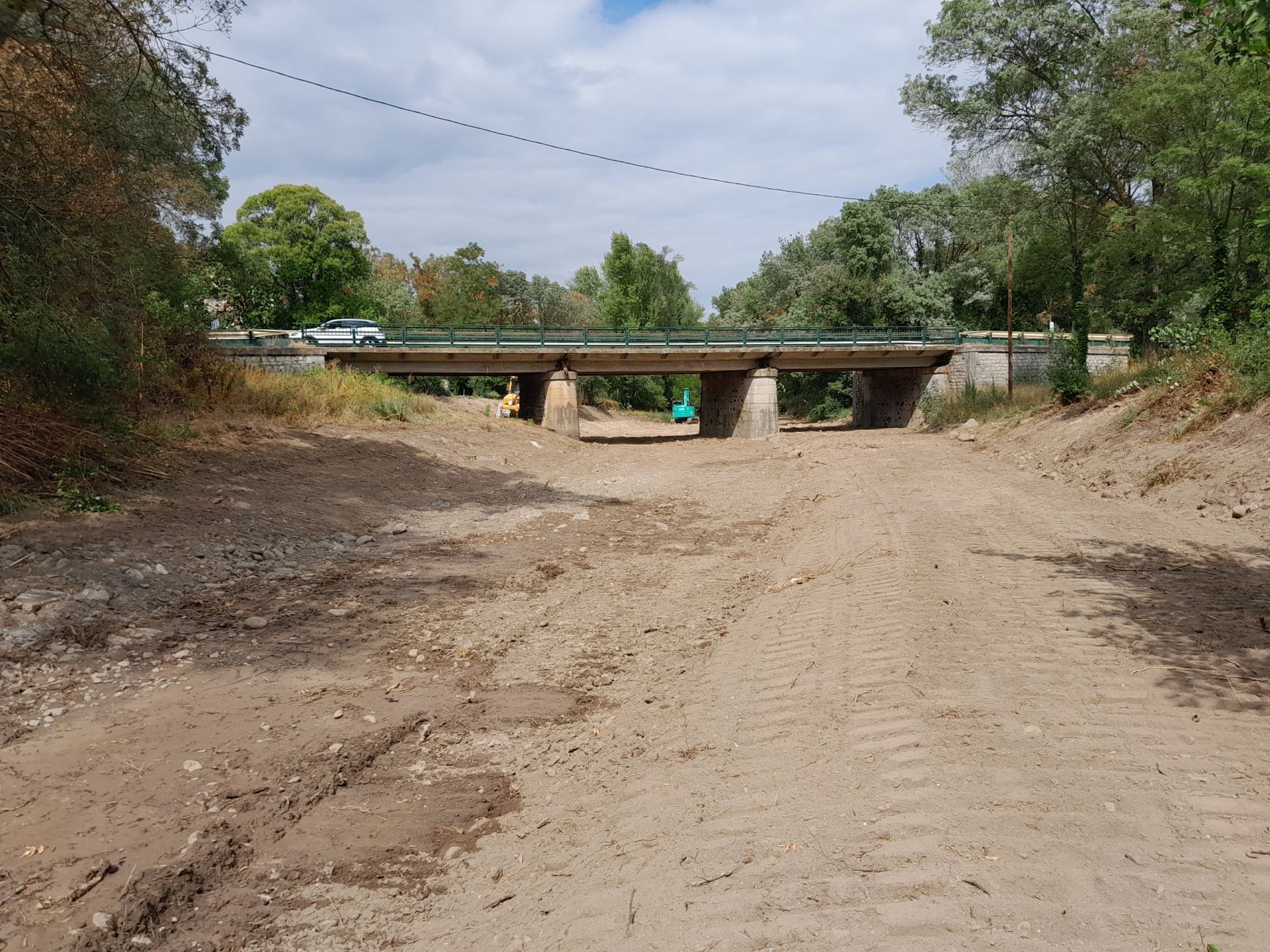

Aval du pont de la Clève - Après travaux
